Spodní napojení

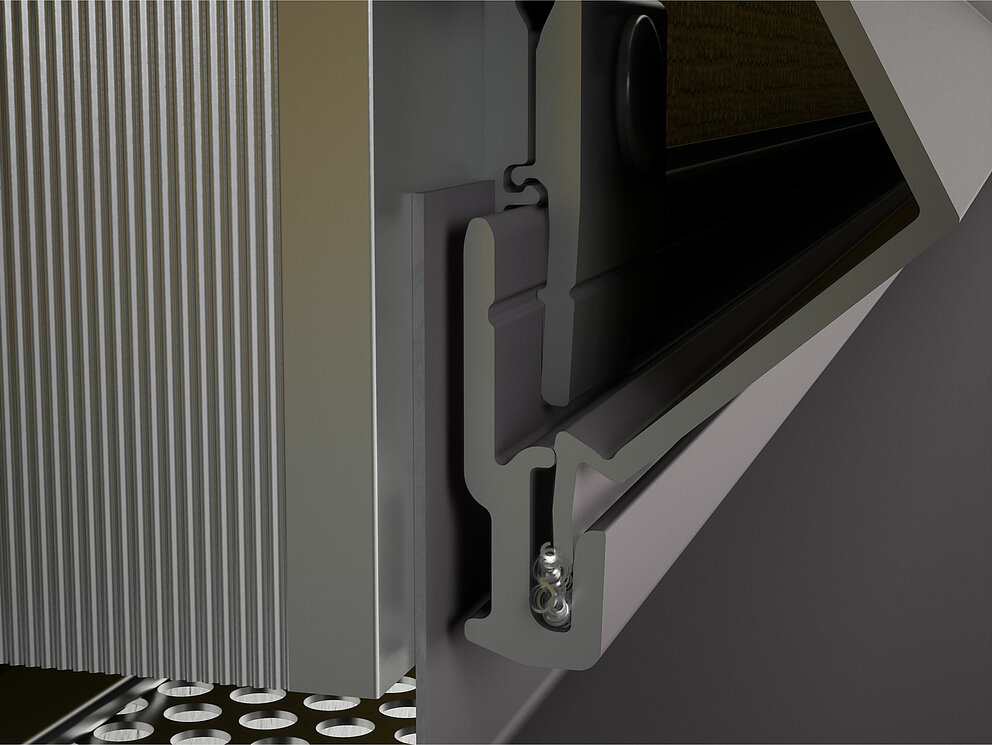

Po dokončení spodní konstrukce začněte s montáží zásuvné lišty, příponek, děrovaného plechu a okapnice. Napojení okapnice se provádí s přesahem a lepením. Okapnice, která je položena níže (skrytě), se nařízne, aby bylo možné namontovat okapnici, která se bude nacházet nahoře.

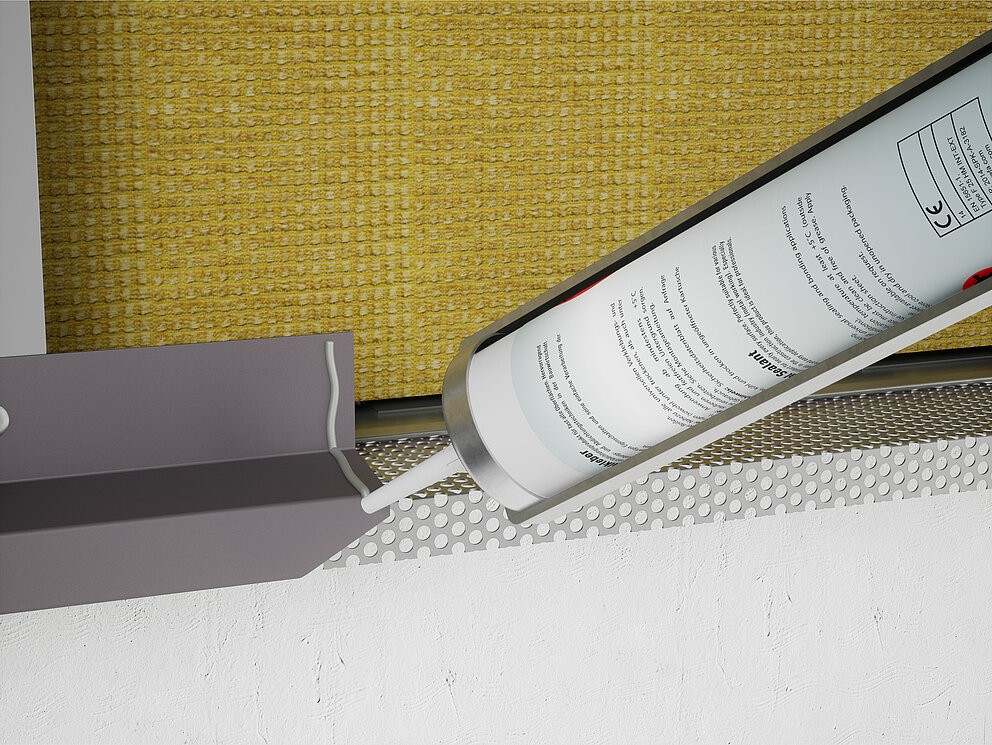

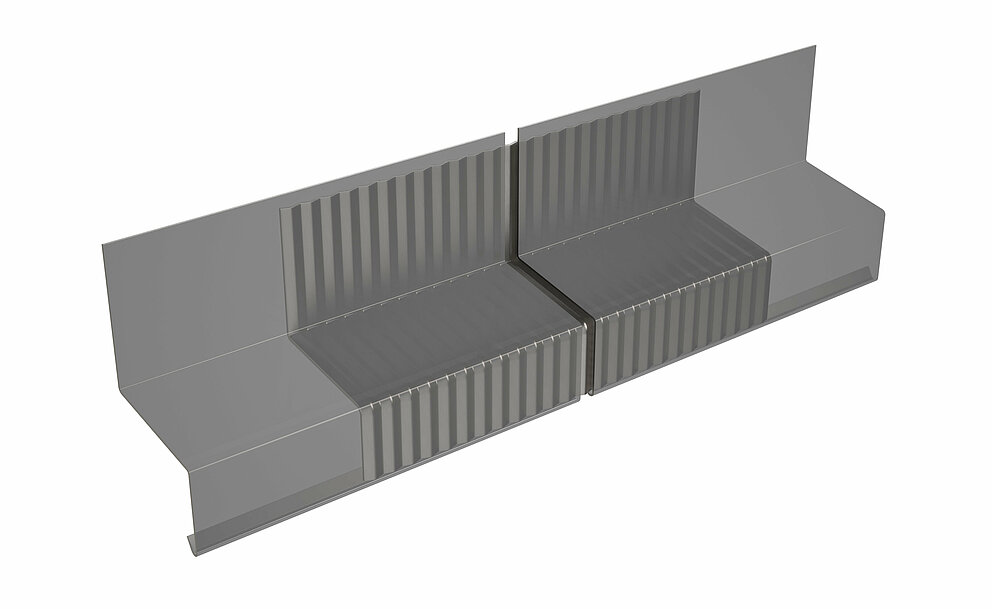

Alternativně lze napojení okapnice provést také se zasunutou a lepenou spojkou okapnic:

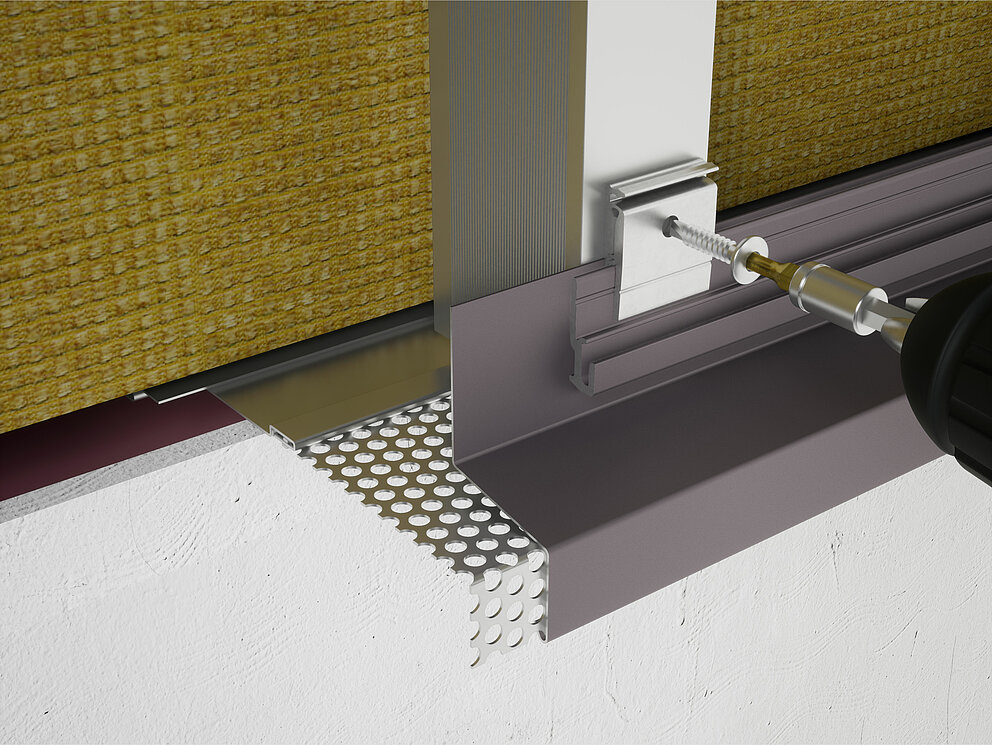

Jakmile jsou namontovány přípravné prvky pro napojení soklové oblasti ZPF (děrovaný plech a příponky), může montáž začít startovacím profilem. Startovací profil je vždy prvním profilem pro vytvoření fasády z lisovaných profilů.

Vertikální pokládka

Upozornění

V závislosti na geometrii profilu a odpovídající hloubce profilu je nutné upravit přesah okapnice.

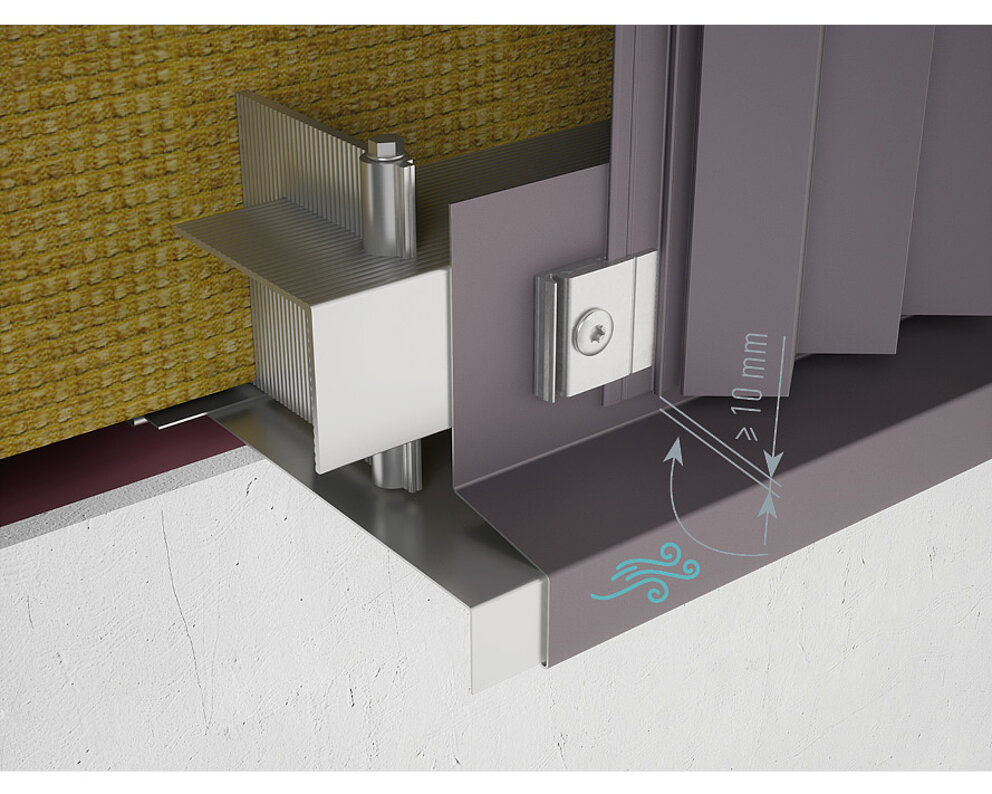

Aby byl u lisovaných profilů zajištěn dostatečný přívod vzduchu pro provětrávání, musí být vzdálenost mezi spodní hranou profilu a okapnicí min. 10 mm.

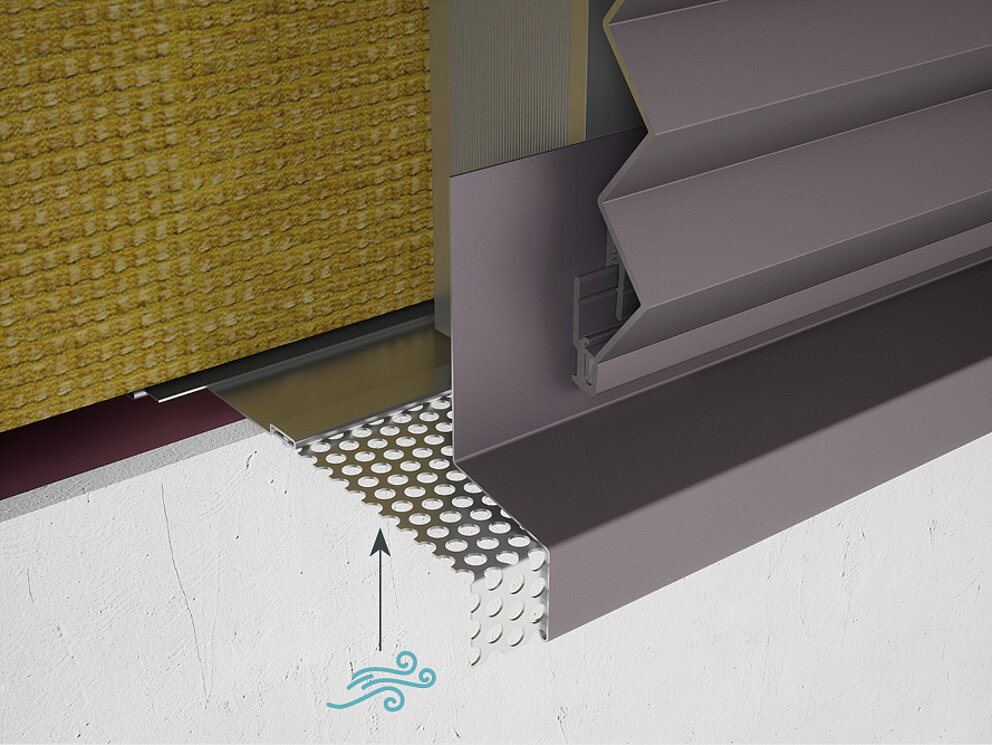

Horizontální pokládka

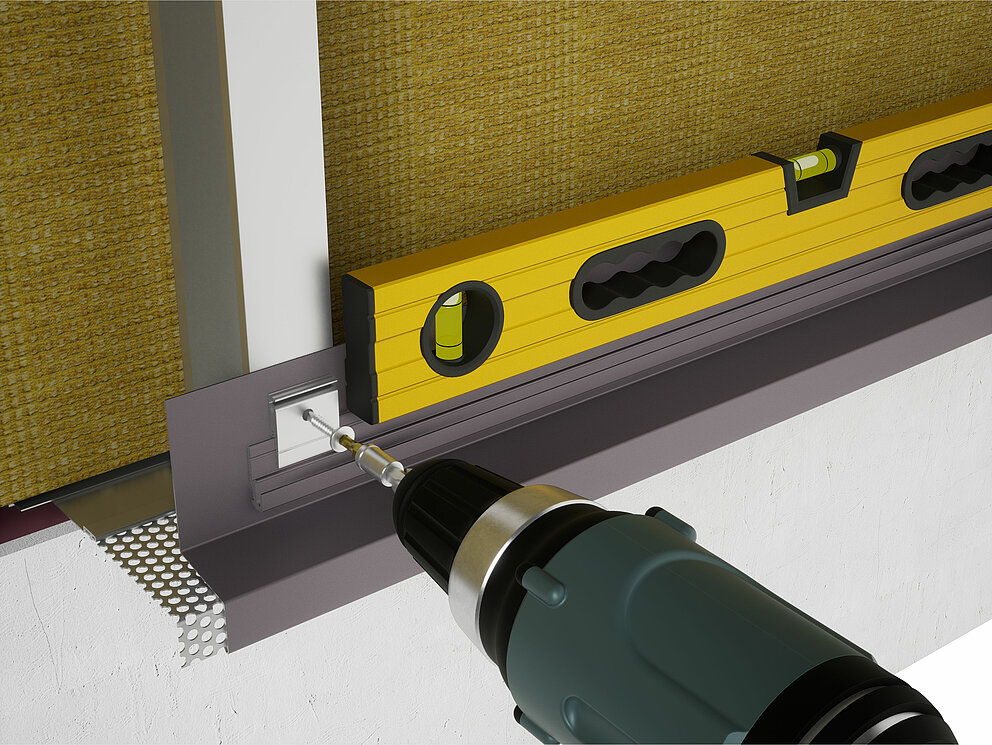

Precizní montáž je důležitá, protože zásadně ovlivňuje vzhled vaší fasády. Čím přesněji budou profily zaměřeny a následně namontovány, tím snazší bude následná odborná pokládka. Zajistěte, aby provětrávaná mezera nebyla nijak zakrytá.

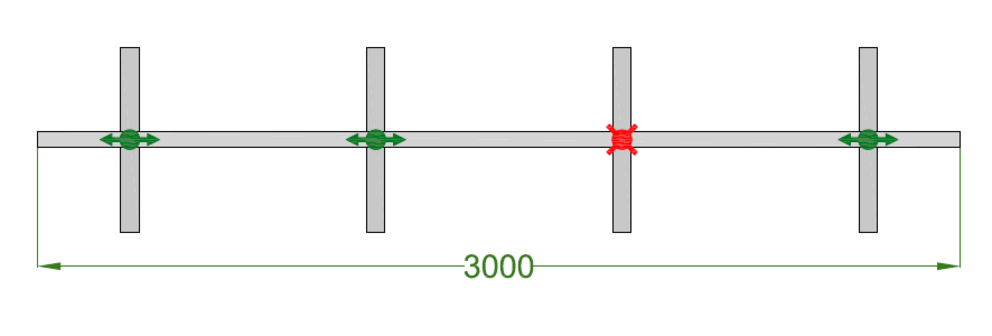

Dbejte na montáž bez pnutí tím, že kotvení startovacího profilu namontujete na spodní konstrukci s jasným určením pevných a posuvných bodů.

Upozornění

Než zasunete lisované profily do startovacího profilu, odstraňte veškeré kovové třísky a nečistoty, aby bylo možné příponku namontovat bez pnutí.

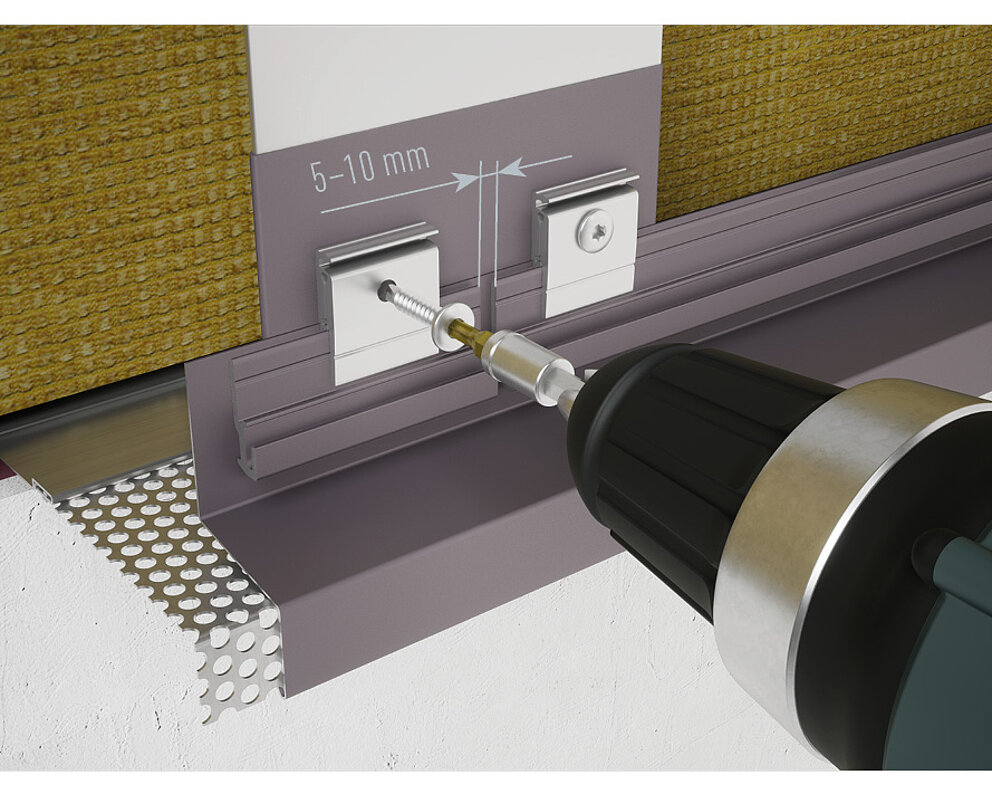

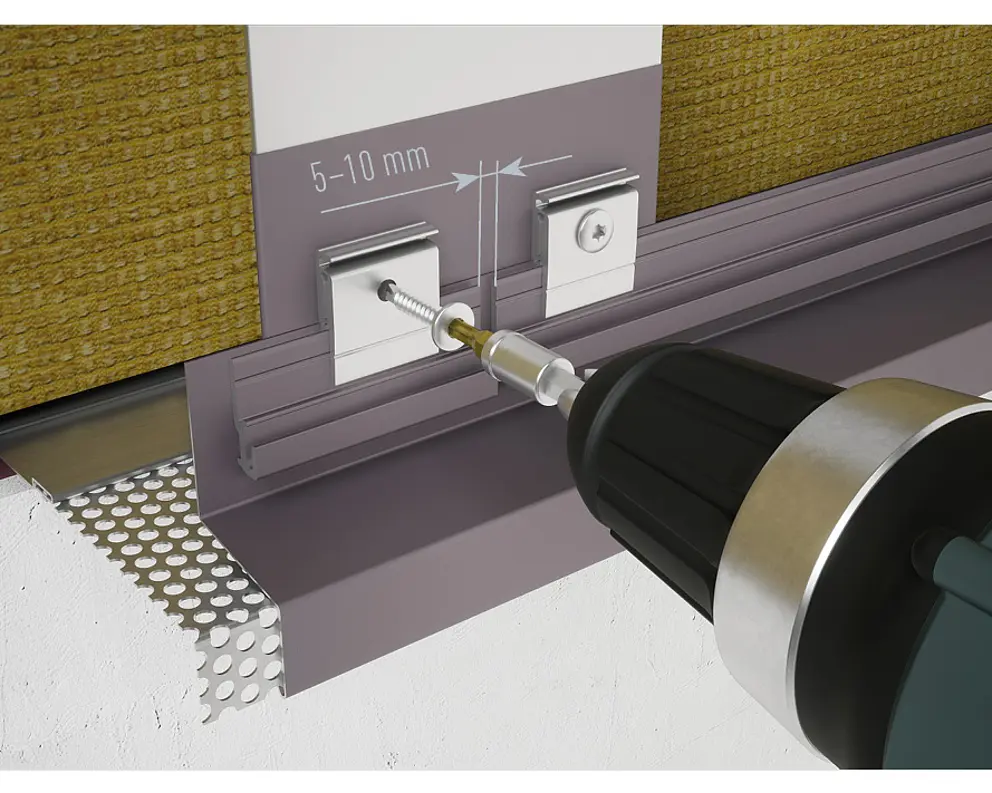

U delších rozměrů budovy nesmíte startovací profily a perforovaný ukončovací profil kvůli teplotní roztažnosti materiálu spojovat na styk. Dodržte vzdálenost 5–10 mm pro teplotní roztažnost materiálu (v závislosti na délce startovacího profilu).
